淀東泵閘改擴建工程是2015年上水集團一號工程,主要建設內容包括新建排澇泵閘、引水泵閘和改造東閘路橋。本工程實施后,其排澇泵閘與其它外圍泵站一起,將青松片除澇標準提高到20年一遇。該工程自2014年12月29日正式開工以來,上水集團高度重視,將其列為公司的品牌項目。為確保5.30節點,該工程面臨著任務重、時間緊、難度大的考驗,但是上水集團淀東項目部沒有在困難面前低頭,沒有對節點要求氣餒,而是以“一號工程”為榮譽和擔當,迎難而上。在集團公司的鼎力支持下,在分管副總何建強的堅強領導及項目部全體員工的堅持不懈的努力與付出下,該工程克服重重阻礙,將不可能變為可能,如期優質地完成了5.30節點目標,向業主與社會交了一份滿意的答卷,展現了上水人能吃苦、能戰斗、能打硬仗的鐵軍風范,同時也再次檢驗了上水集團行業內領先的業務技術、管理水平、企業信譽和品牌。
一、咬定目標,選強配優,確保一號工程 作為2015年市水利重點工程,市堤防處對淀東泵閘提出的進度目標要求是淀東泵閘跨汛斷流施工,完成基坑圍護施工和底板澆筑。為此,集團公司與項目部高度重視,咬定這個既定目標,從工期、質量和安全文明等方面立下軍令狀,力爭在2016年5月31日前實現排澇泵閘通水。 圍繞市堤防處的總目標和淀東項目部的具體目標,集團公司深入動員,選派精兵強將到淀東項目部,以最強的專業團隊來確保工程的有序開展。公司副總何建強全面負責項目管理,淀東項目部的管理團隊主要成員均有著豐富的泵閘類工程管理經驗,這是淀東泵閘改擴建工程得以順利完成的核心保障。為體現公司“以人為本”的經營理念,為團隊成員提供最舒適的辦公環境,集團斥巨資為淀東項目部打造了花園式辦公場所。一流的大臨設施贏得了所有蒞臨淀東指導工作的領導們的高度評價,不僅表明了集團公司打造淀東品牌項目部的巨大決心,更是展現了上水集團對辛苦奮戰在第一線員工的關懷。一流的后勤保障是一流工程的重要保證,一流的項目產生一流的精神,一流的關懷使每一個淀東人斗志昂揚,正是上水人的鐵軍精神,使得淀東項目能夠如期優質地完成任務。 同時為了響應水務局在水利行業推行BIM試點,上水集團以淀東“一號工程”為基地,重點安排新入職的優秀高校應屆畢業生到淀東學習,成立BIM試點小組。BIM小組的工作,為項目進程提供了可視化的效果,解決了工程進展中的很多盲點問題,為確保5.30節點作出了重要的貢獻。我們也希望通過淀東項目的BIM試點,為上海市水利行業推進BIM工作探索可操作、可復制的經驗和模式。

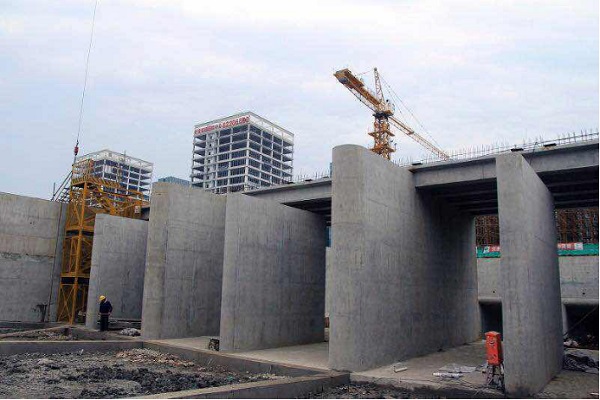

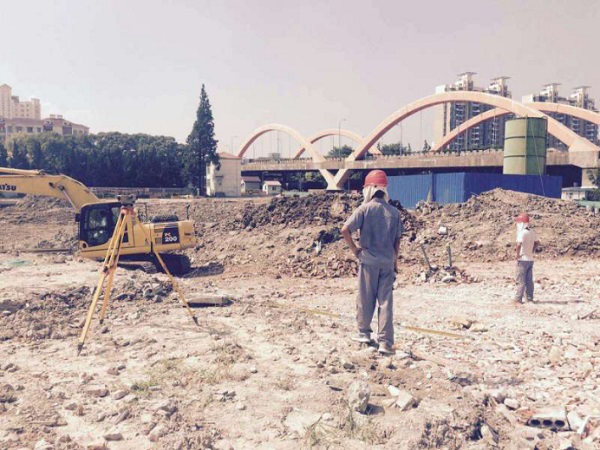

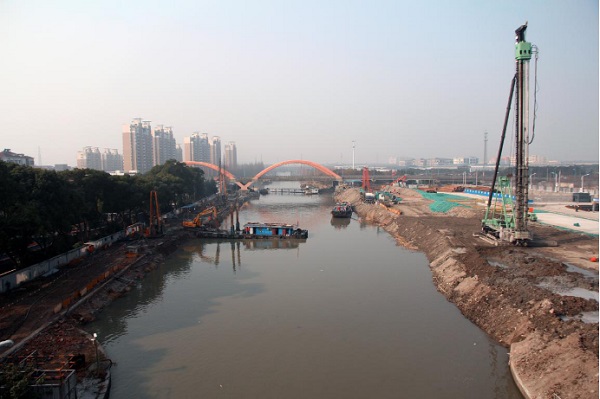

二、攻堅克難、爭分奪秒,高標準完成任務 (一)周邊環境復雜、安全險難多,項目部優化方案,安全為先 首先是老船閘的通航問題。淀東老船閘位于基坑南側,通過17米寬的淀東樞紐隔離島與基坑相連。船閘的閘室結構與擬開挖基坑的距離僅7米,且位于基坑開挖引起的地面影響線范圍內,如何在施工期間確保船閘的正常通行是本工程實施中的一大安全難點。為保護老船閘,項目部開工時采用數艘船舶在水上運輸材料、設備。經過40天連續的晝夜施工,最終在春節前完成所有保護工程施工,為年后三軸攪拌樁施工創造了有利條件。 第二個問題是北側原水管的保護問題。基坑北側有一條徐涇支線原水管穿過,距離基坑僅有14.3米。為保護徐涇支線原水管,項目部多次與相關單位協調溝通,終于得到對方同意借地,實現了場內施工便道外移,減少車輛通行對管線的影響。從目前監測數據來看,原水管線一切正常。 整個工程土方開挖工程量大、難度高。淀東排澇泵閘基坑長達220米,最大挖深達12.1米,且排澇泵閘站身和閘首間存在巨大高差,形成了“坑中坑”。地基的土質條件不好,開挖時易產生蠕變,不利于基坑變形的控制。在土方開挖前,技術部門經過多次方案商討,最終采用基坑降水的方式,連續多日直到地下水位降至開挖深度1米以下再進行土方開挖。同時在土方開挖過程中,邀請第三方監測機構對基坑進行持續觀測,項目部每天查閱最新的監測數據,確保施工過程中基坑無變形。對于12.1m的深基坑,安全文明施工無疑是一個重大挑戰。在土方開挖期間,項目部值班人員晝夜監控土方施工,同時安排專人對渣土車散落在道路上的渣土及時清理,對開挖完成的作業面,項目部及時安排人員使用定型化圍欄進行臨邊圍護。基坑土方分三層開挖,整個基坑開挖持續時間達4個月,在此期間,拆解圍欄、安裝圍欄、清掃支撐上落土,反復進行,做到不留一處死角,不給安全隱患留一丁點空間。
(二)開工晚三個月,時間緊,任務重 基坑開挖工程量大,同時三道支撐體系復雜,與結構施工交叉制約,施工工序繁多,且開工時間比計劃晚了三個月,使原本就很緊張的工期更是壓力倍增,能否順利完成5.30通水目標讓人心生狐疑。困難面前,集團公司和項目部本著高度的責任心和榮譽感,立下如期通水的軍令狀。時間緊,我們就無假無休、加班作業,甚至是連續多日晝夜施工;任務重,我們就不惜成本,投入設備、增加作業人員,多面作業,保證進度,以增加投入的方式贏得寶貴的時間。

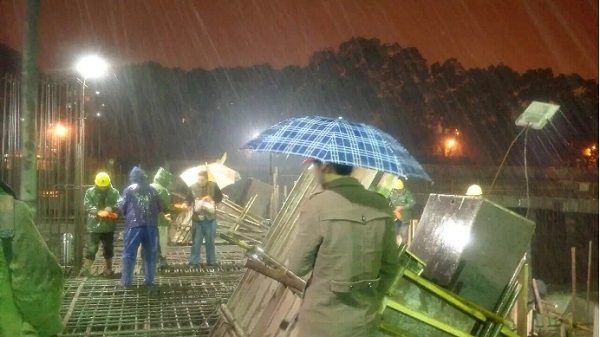

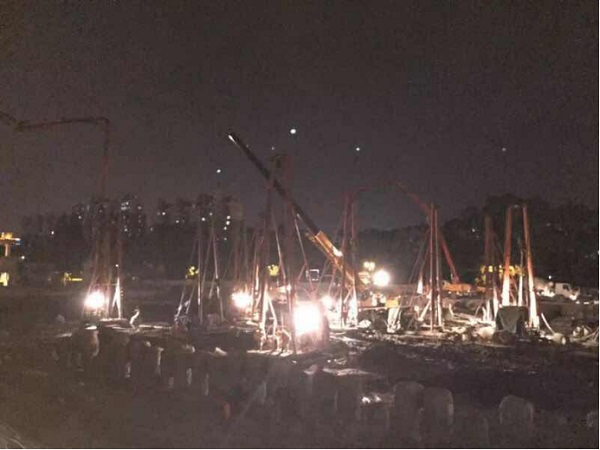

從2014年12月29日正式開工之日起,淀東項目部就一直在與時間賽跑,分秒必爭。我們深知,搶下一天工期,順利完成通水節點就多了一分保證,青松片區的防汛安全就多了一重保障。歷經40天晝夜施工,終于在2015年春節前完成中心島段的船閘保護工程。春節過后,項目部成員放棄與親人來之不易的團聚機會,投入到緊張施工中。基坑開挖前需施工1290根灌注樁和2378幅三軸攪拌樁,樁基作業量非常大。然而天不憐人,施工期間恰逢15年初夏多雨天氣。關鍵時刻,集團公司及項目部千方百計地展開作業面,最大程度地加大機械和人工投入,現場安排12臺樁機、3臺泵車晝夜施工。六、七月的梅雨季節,雖然持續進行地表排水,但由于樁基正在施工,基坑仍是處于一片泥濘中,十二臺樁機在基坑中“匍匐前行”。公司領導及項目部主要成員日夜分析場地條件、樁機效率,優化現場樁機作業面分配,經過1個多月的連續奮戰,終于完成基坑主體結構的樁基工程。
隨后進行的第一道鋼筋砼支撐施工過程中,正值七月酷暑,最高溫度達38℃,時間不等人,為保證施工進度項目部及作業班組采用早出晚歸的方式,避開高溫時段進行施工。與此同時,公司從其它項目上抽調鋼筋工進行支援,集中力量保證淀東項目具備土方開挖條件,同時又不惜成本,將砼支撐的混凝土標號全部提升1~2個等級。

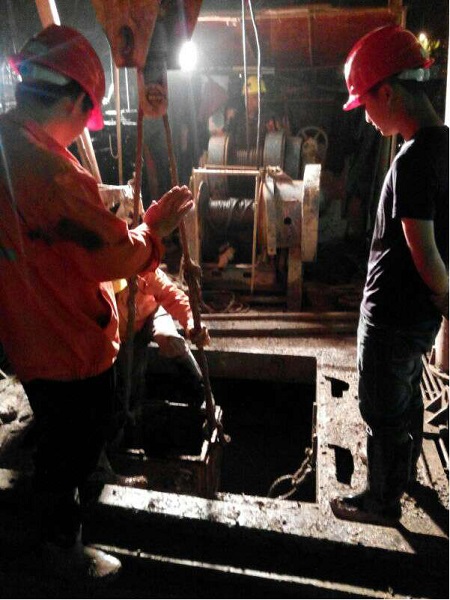

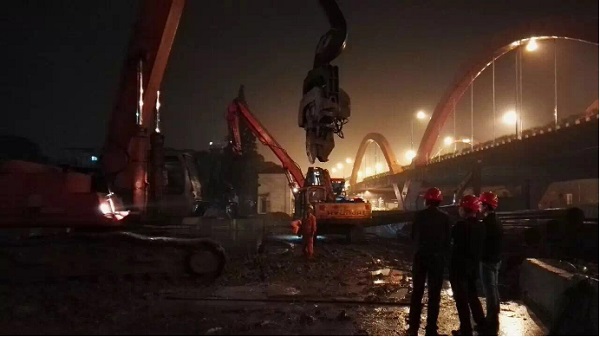

土方開挖階段,挖機開土、灌注樁破碎,這兩道工序相互影響,灌注樁破碎的進度直接影響到開挖進度。項目部想盡方法在晚間施工時確保樁基隨挖隨破,確保挖機進行下個工作面的開挖。三道支撐以及聯系桿、斜撐等使得基坑如網一般,挖機移動非常不方便,項目部又調來最小型的挖機,一小塊一小塊地刨土、出土。泵房底板開挖時期,降水監測數據顯示已經水位已經滿足開挖要求,但是開挖過程中,淤泥質粉土仍不利于挖機作業,15年的工程量還特別繁重,于是項目部果斷在泵房底板段增加兩根管井降水,在進水池端增加兩組輕型井點降水,全力保證土方順利開挖。

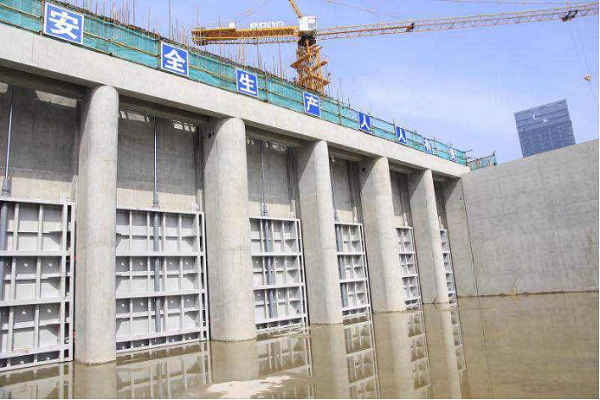

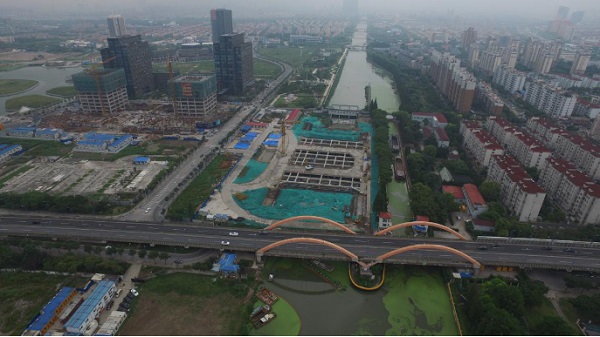

本工程的大體積混凝土工程量特別大,閘室底板澆筑1995方,泵房底板澆筑2499方,進、出水流道各澆筑1000余方。很多部位恰逢節假日具備了澆筑條件,淀東人果斷放棄休假,一心一意堅守各自的崗位,中秋節、平安夜、元宵節、清明節,大家心甘情愿與工地為伴,寒潮中、酷暑下,工地上一直是大家忙碌的身影。進、出水流道結構復雜與支撐結構相互影響,為了能夠縮短工期,大家絞盡腦汁優化澆筑方案。持之以恒的付出,終于在5月24日通過水下驗收,5月29日實現通水。

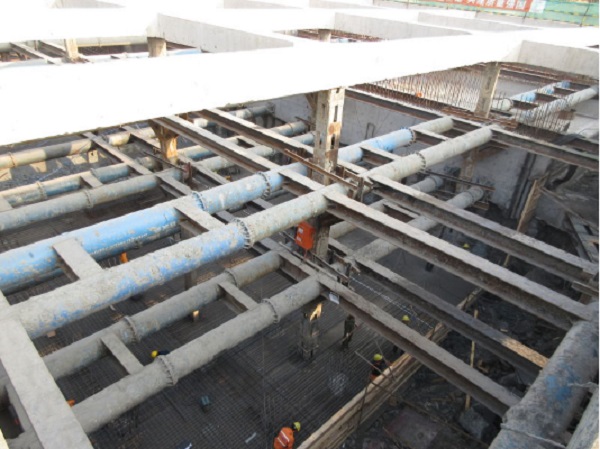

(三)技術要求高,大體積混凝土、異形流道、清水混凝土施工難度大 大體積混凝土溫控一直是淀東施工的難點,為了確保閘室底板、泵房底板、進水流道、出水流道施工質量,項目部對施工方案組織了多次內部商討以及專家評審,對澆筑運輸、砼配合比、澆筑過程控制等內容進行了多次優化,確保澆筑順利。為了克服一直困擾施工單位的“大體積混凝土裂縫”難題,在集團公司的全力支持下,項目部花費數十萬,在混凝土中添加了鋼纖維,防治砼裂縫,并在所有的澆筑部位都布置冷卻水管,進行溫控。 為了保證異形流道的澆筑質量,集團公司不惜成本,訂制一次性流道鋼模。同時項目部采用BIM技術為流道施工提供指導,澆筑過程中,為了保證流道質量,項目部對澆筑標高反復商討,確保流道澆筑成功。 清水混凝土外觀要求高,為了保證淀東的清水混凝土外觀質量,所有木模均采用18毫米的竹膠板,項目部對模板拼縫進行精心設計、對工人振搗過程予以悉心指導,在澆筑后,及時對已完成部位進行保溫保濕養護。保證了良好的清水混凝土外觀質量。
(四)安全文明施工要求高 從開工伊始,淀東項目就備受矚目和關懷,上級單位及公司高層均寄予很高的期望。這份期待是壓力,也是動力。為此,集團公司在淀東推行標準化管理、常態化管理,安全文明施工一直保持著高標準、嚴要求。土方開挖期間,每天專門安排多名工人清掃渣土,腳手架施工期間,公司更是投入巨大的人力、物力,加強對現場的腳手架工程進行管理。苦心人、天不負。淀東項目團隊成員團結一心,爭分奪秒,高標準、高質量地完成了任務,達到了項目進度、質量、安全文明等方面的創優目標,于2015年榮獲“上海市水務建設工程安全質量標準化示范工地”稱號。一年多來,淀東項目部歷經六十余次檢查,均獲得上級領導的一致好評。

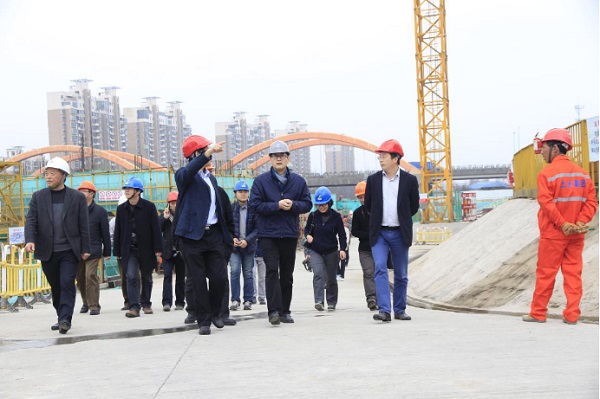

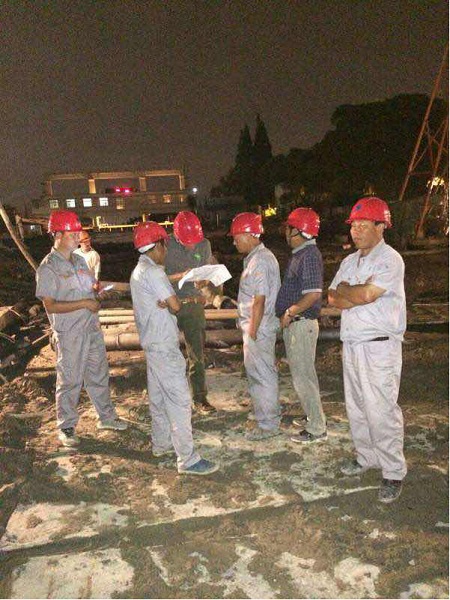

三、一往無前、百折不撓的上水鐵軍 (一)“上水總司令”張光遠,心系淀東 上水集團董事長張光遠對淀東項目的定位意義非同一般,要以“一號工程”的使命感和榮譽感,將淀東項目打造成行業內一流工程,要積極推進各種技術和管理的嘗試和創新,探索出一套“可復制,可借鑒”的項目管理模式。在工期的關節點上,比如樁基施工期間、土方開挖期間,大體積混凝土澆筑期間,張董事長多次親臨現場指揮作業,好多個夜晚,在忙完其它公務之后,張董事長深夜驅車前往淀東項目部,關心施工進度、質量及安全文明工作,為淀東的榮譽、上水的榮譽出謀劃策。 (二)公司高層與一線并肩戰斗 集團公司總經理馬軍、副總汪建旭是淀東的常客,慰問、激勵、例行工作、解決難題,他們毫無保留地利用集團公司及個人的資源支持淀東的工作。項目分管副總何建強為淀東的通水節點嘔心瀝血,在分管公司多個工程項目的情況下,對淀東項目尤為重視,2016年通水在即,他幾乎是將辦公場所放在淀東,每天八點前到現場,很多時候商討事務到半夜,中午累了就在會議室的幾把椅子上躺一會,施工現場的每一個角落都留下了何總的身影! (三)項目部全體員工同心協力,持之不懈 在集團公司的關懷和支持下,項目部成員個個干勁沖天,激情洋溢。從項目管理層到施工組、安全組、預算組、測量組、資料組,眾多干將,無論寒暑、風雨無阻,始終堅守崗位毫不松懈。每個人都在自己的崗位上貢獻力量,竭盡所能為取得階段性節點的勝利全力以赴。 回首過去一年半,在這座“上海市水利博物館”中,淀東泵閘項目部全體參建人員以飽滿的工作熱情,攻堅克難,不負使命,化壓力為動力、化鞭策為激勵,建標桿、樹精品,為力爭早日完成市水利一號工程的建設任務而不懈努力。付出終有收獲,淀東項目不僅如期完成了節點目標,還先后獲得“<, SPAN style="BOX-SIZING: border-box !important; WORD-WRAP: break-word !important; FONT-SIZE: 14px; MAX-WIDTH: 100%; PADDING-BOTTOM: 0px; PADDING-TOP: 0px; PADDING-LEFT: 0px; MARGIN: 0px; LINE-HEIGHT: 21px; PADDING-RIGHT: 0px; FONT-: 宋體">上海市水務建設工程安全質量標準化示范工地”、“上海市重點工程實施立功競賽優秀團隊”、“上海市平安工地”、“上海市重大工程文明示范工地”等榮譽無數。淀東人以自己的行動,為上水集團保住了榮譽,樹立了品牌!
|
